Wymiana systemów przejazdowych na liniach kolejowych nr 143 i 751

Zadanie

Opracowanie dokumentacji projektowej oraz wykonanie robót budowlanych w ramach zadania nr 5 pn. „Wymiana systemów przejazdowych SSP na przejazdach kolejowo drogowych: LK 143 w km 128,160; 130,426; 136,166; 139,139; 144,715 oraz LK 751 w km 4,842”, realizowanego w ramach projektu „Poprawa bezpieczeństwa na przejazdach kolejowych – Etap III”

Wartość zadania: 8 252 594,00 zł netto
Termin realizacji: 01.2024 r. – 02.2025 r.

Zamawiający

PKP Polskie Linie Kolejowe S.A.

Realizacja

W ramach zadania wykonano dokumentację projektową branż: sterowania ruchem kolejowym (srk), telekomunikacyjnej, elektroenergetycznej oraz organizacji ruchu, a następnie zrealizowano roboty budowlane na sześciu przejazdach kolejowo drogowych zlokalizowanych na liniach kolejowych nr 143 oraz 751.

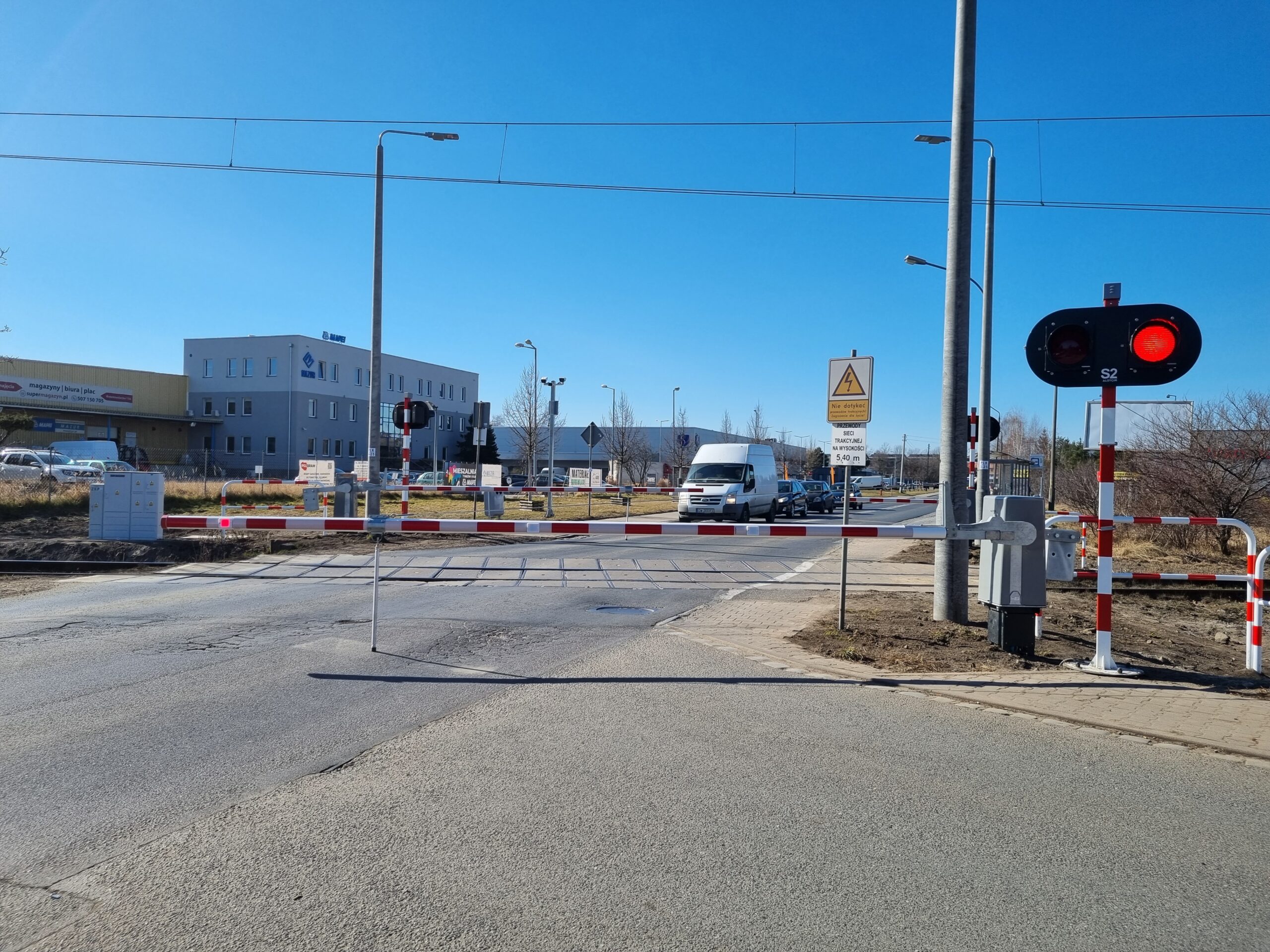

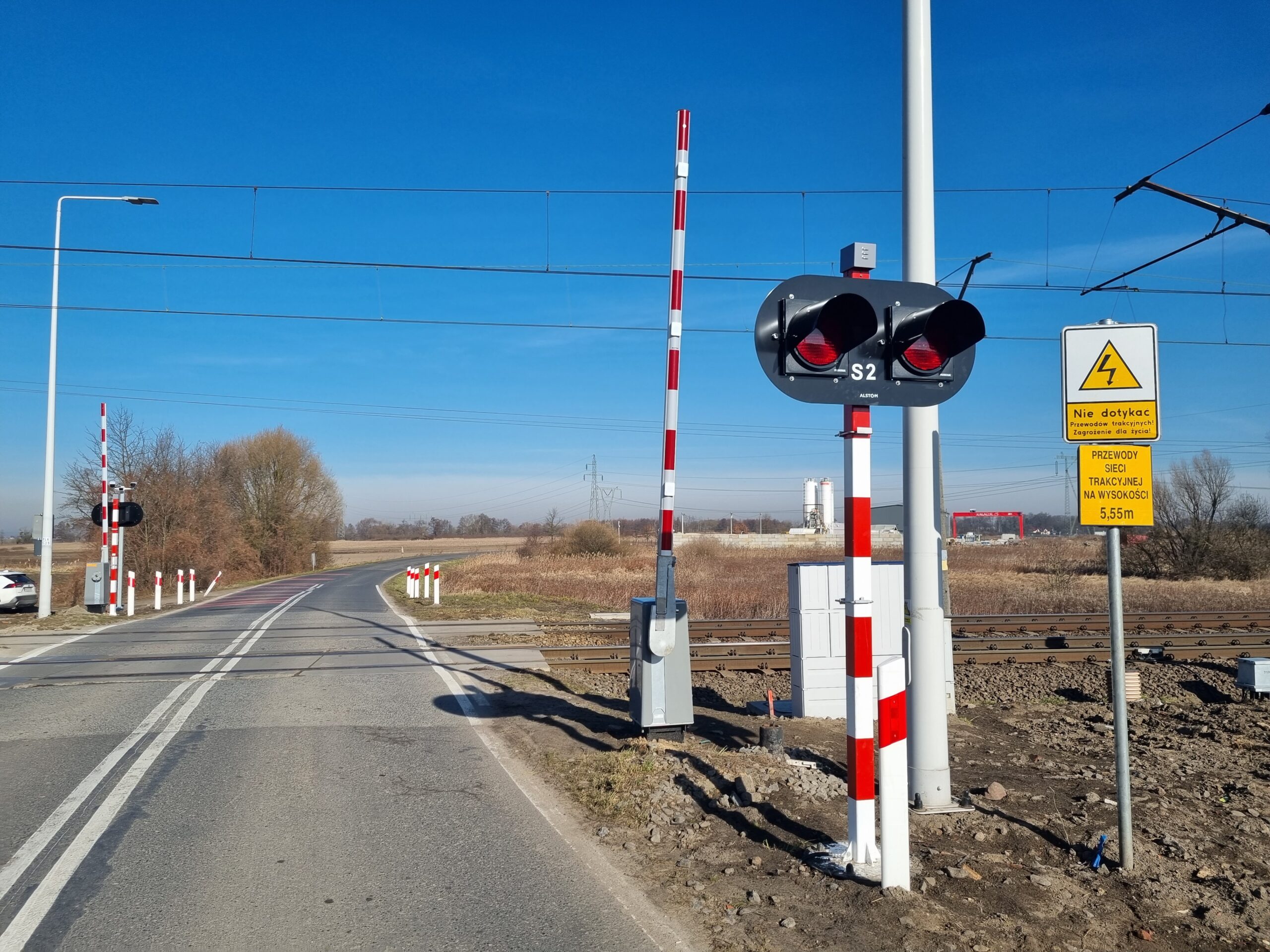

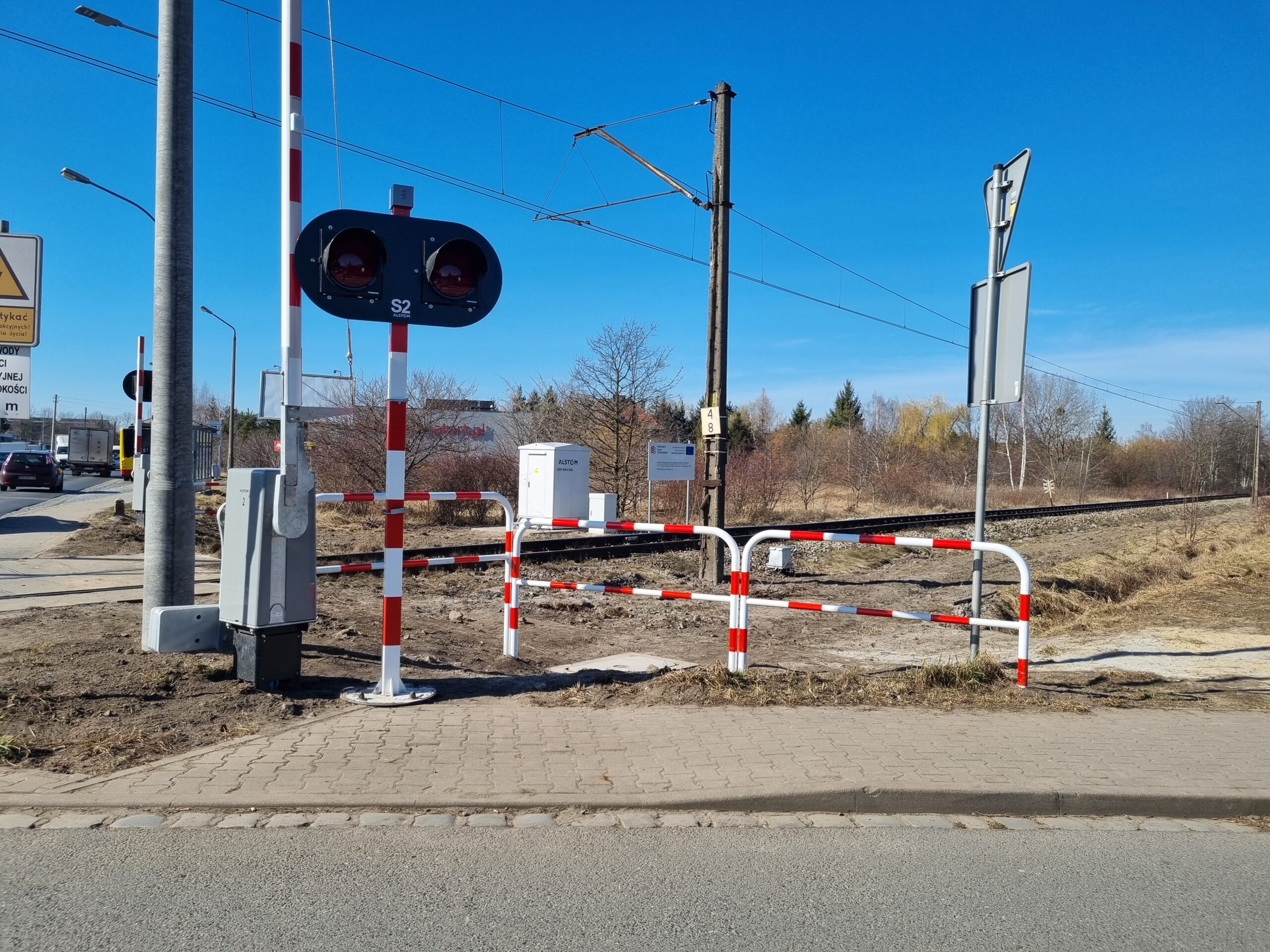

Na przejazdach zabudowano nowe systemy urządzeń przejazdowych typu SPA 5 kategorii B i C, obejmujące m.in. szafy kontenerowe wraz z wyposażeniem, sygnalizatory drogowe LED, napędy rogatkowe z drągami, czujniki koła, tarcze ostrzegawcze, wskaźniki odblaskowe oraz urządzenia SHP. Wykonano kompletne sieci kablowe oraz kanalizację kablową wraz ze studniami.

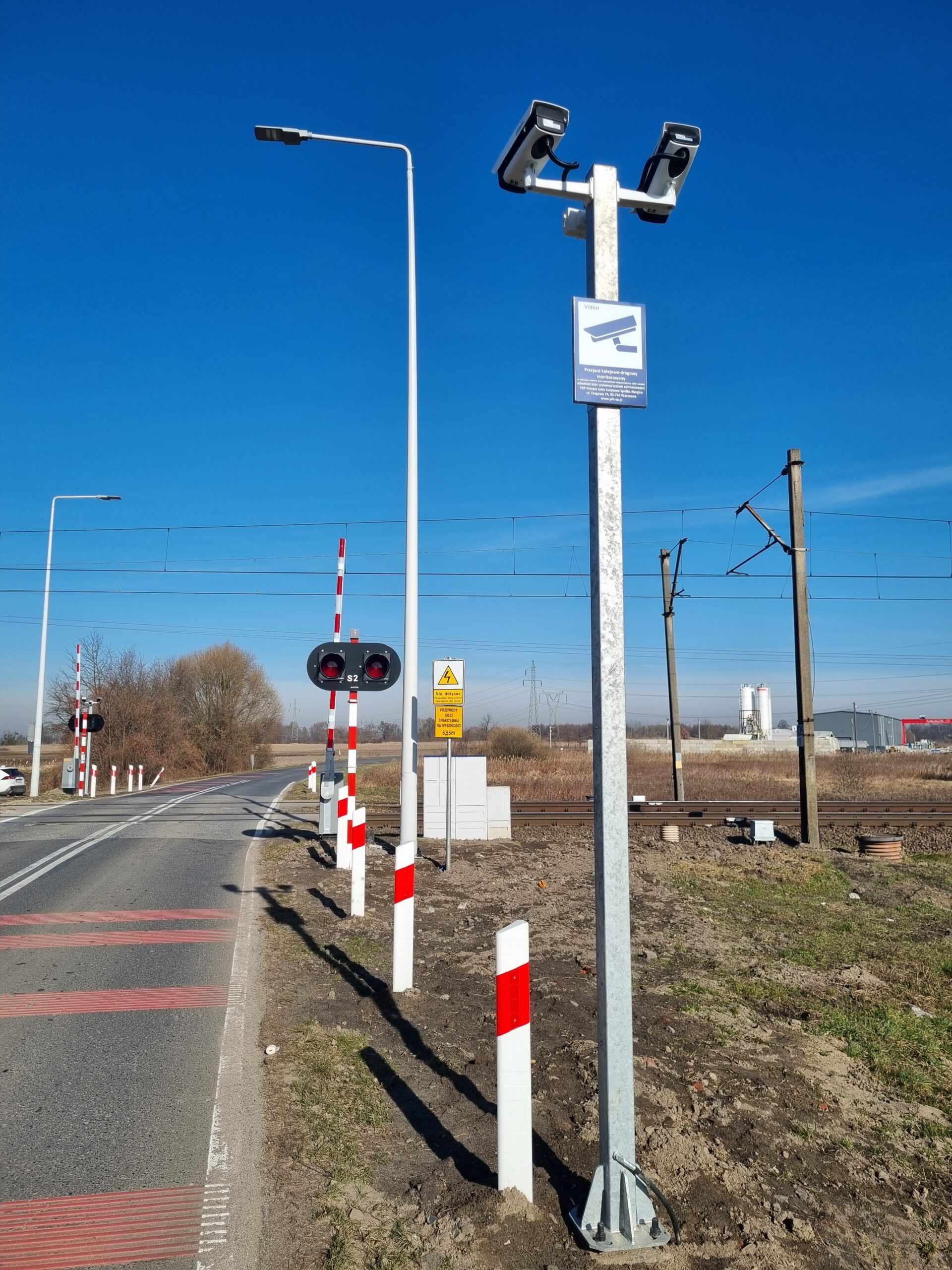

W zakresie prac telekomunikacyjnych i automatyki wykonano nowe sieci kablowe, w tym ułożenie kabli optotelekomunikacyjnych. Na wybranych przejazdach zainstalowano urządzenia telewizji użytkowej (TVUZ-1) wraz z masztami kamerowymi i infrastrukturą towarzyszącą.
Roboty elektroenergetyczne obejmowały przebudowę oświetlenia przejazdów, w tym montaż nowych szaf oświetleniowych, zabudowę słupów oświetleniowych wraz z nowymi oprawami typu LED oraz wykonanie instalacji zasilania oświetlenia przejazdów.
W ramach zadania wykonano także dostosowanie organizacji ruchu drogowego, obejmujące oznakowanie pionowe i poziome na przejazdach, dla których nastąpiła zmiana kategorii przejazdu.
Zadanie zakończono wykonaniem dokumentacji powykonawczej projektowej i geodezyjnej oraz przeprowadzono odbiór końcowy robót w lutym 2025 r.
